Демонтаж стяжки толщиной от 0,27 до 0,45 см. общей площадью 40480 м2. Демонтаж перегородок. Вывезено 5000 м3. Срок работ 45 дней.
Порядок выполнения работ
Работы по разборке выполняются в следующей последовательности:
1) Подготовительный период-согласование ППР, доставка на объект необходимого инструмента и оборудования, отключение коммуникаций, подготовка точки сброса, монтаж металлического желоба.
2) Снос ненесущих перегородок. При разборке экскаватор навесным оборудованием обрушивает элементы «сверху-вниз». Бой кирпича и остатки ГКЛ собираются погрузчиком и вывозятся к точке сброса.

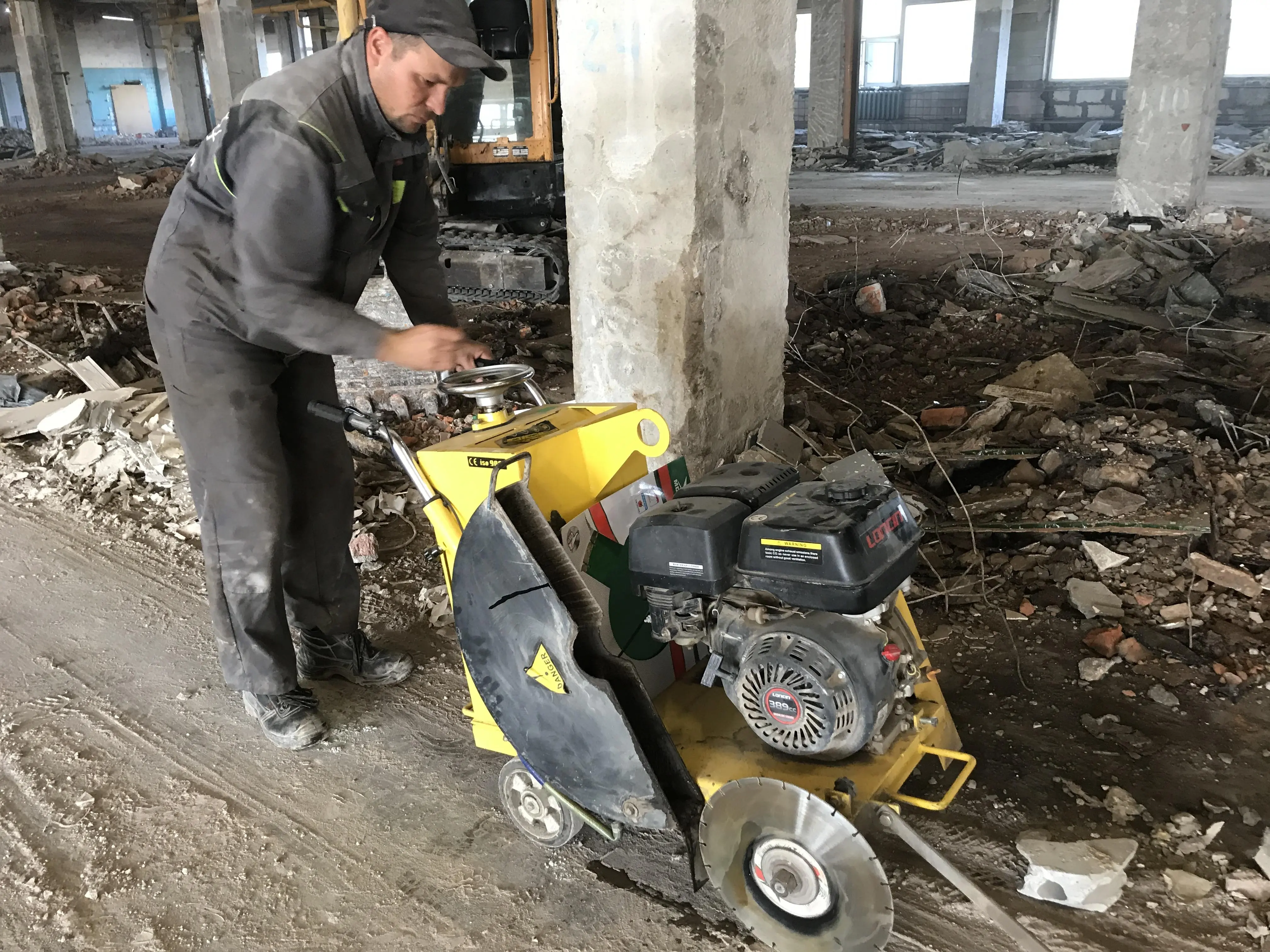

3) Вручную с помощью электроинструмента необходимо очистить колонны от существующего кафеля и раствора. Мусор собирается погрузчиком и вывозится к точке сброса.

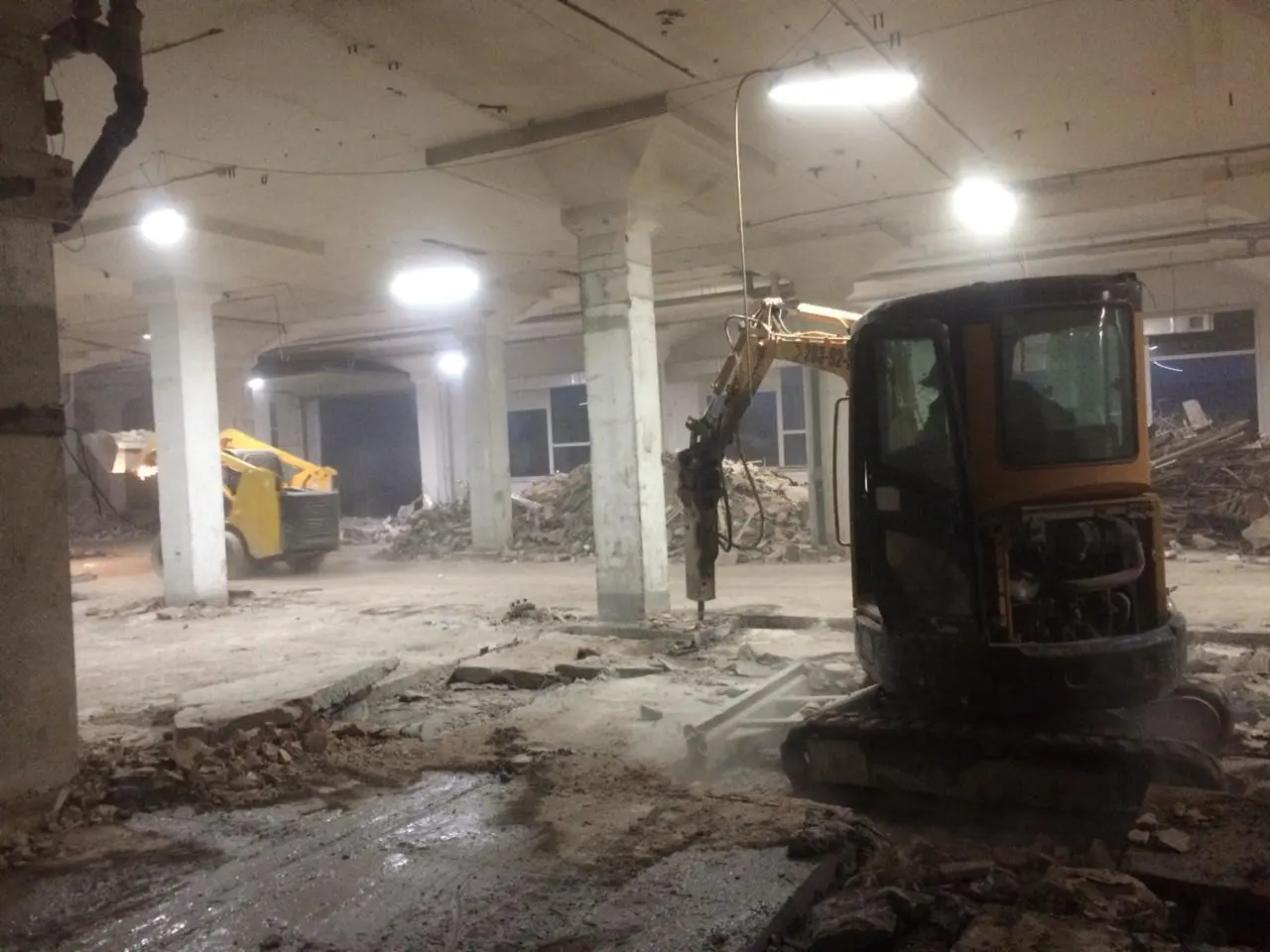

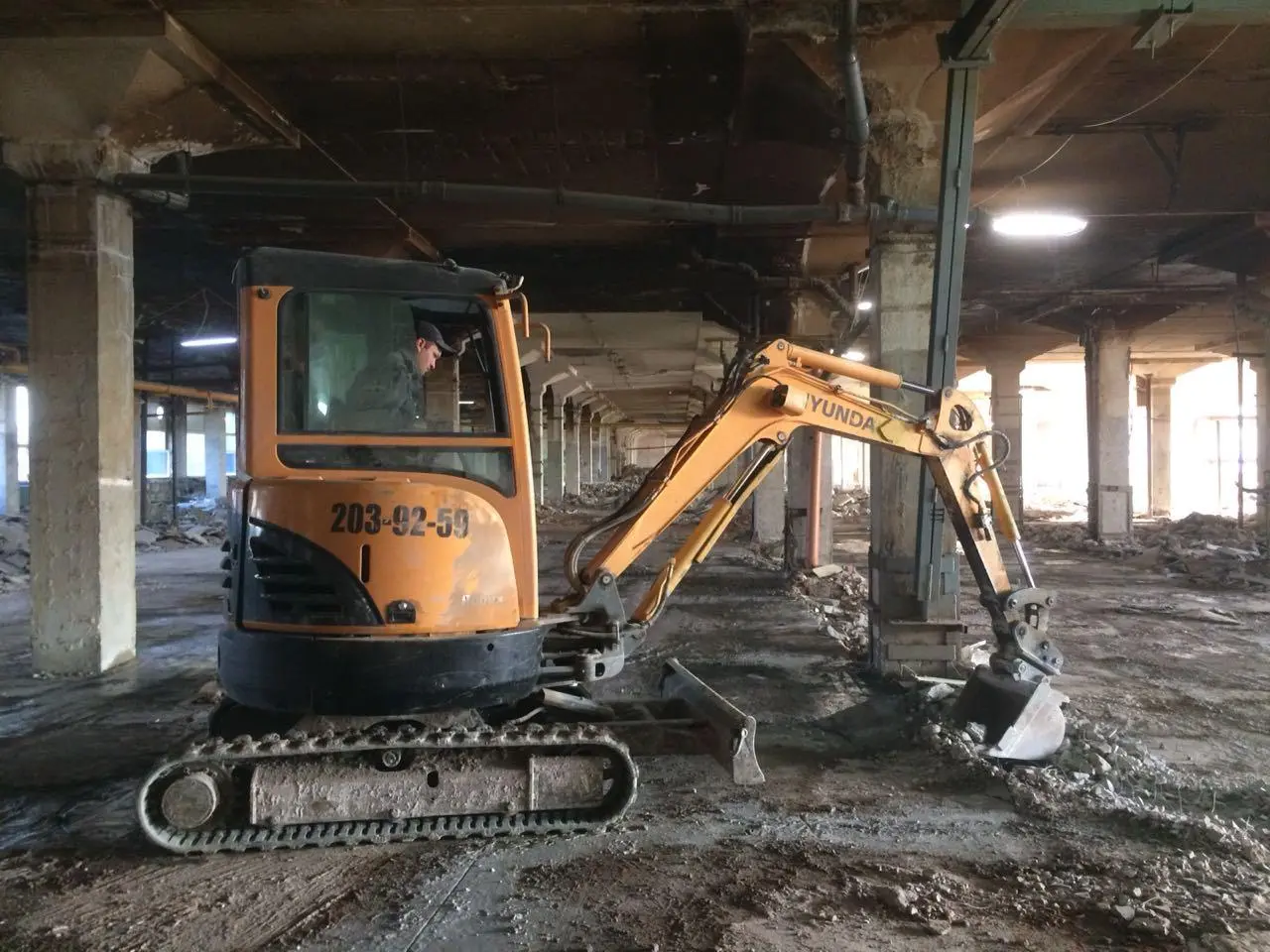

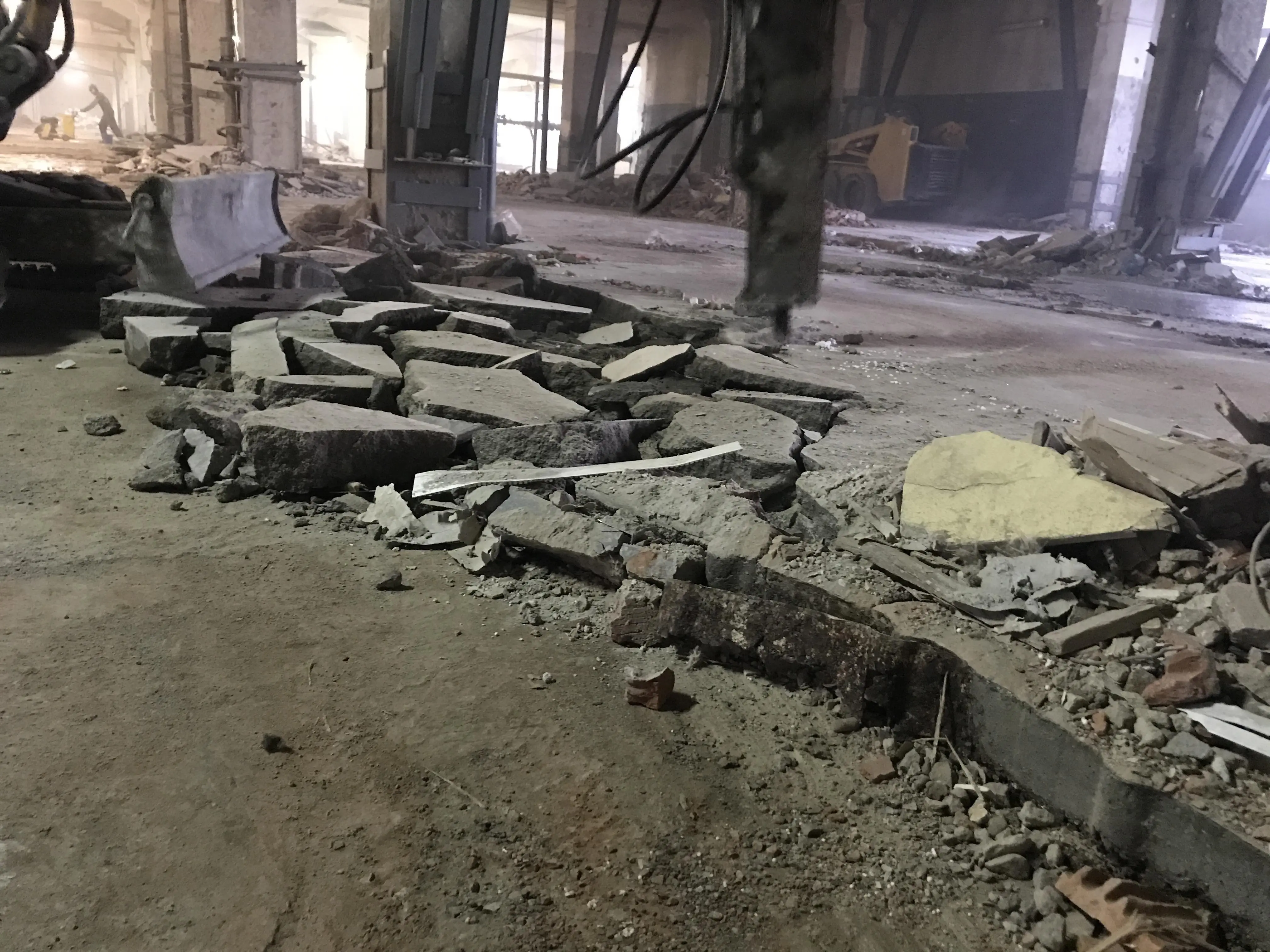

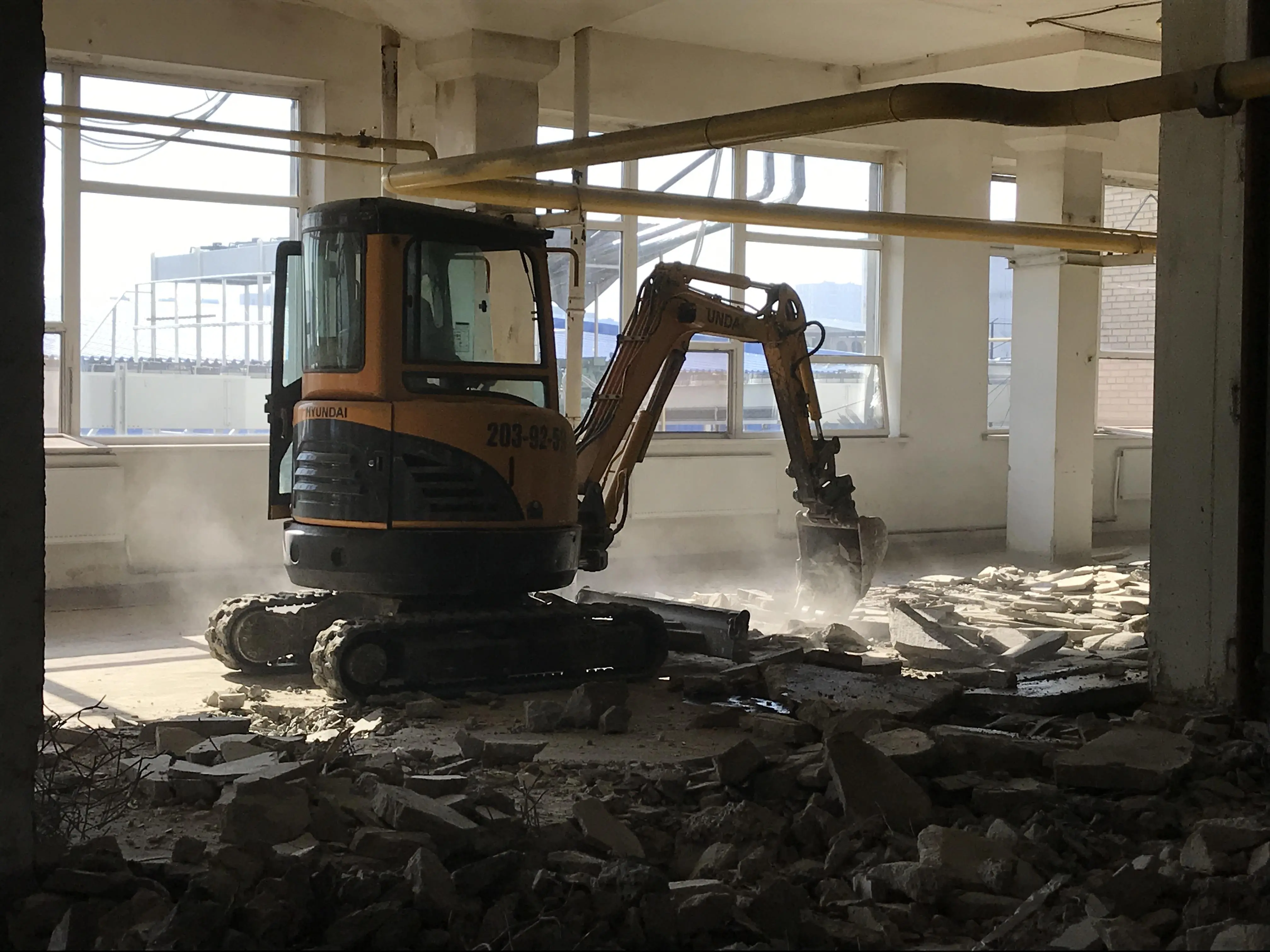

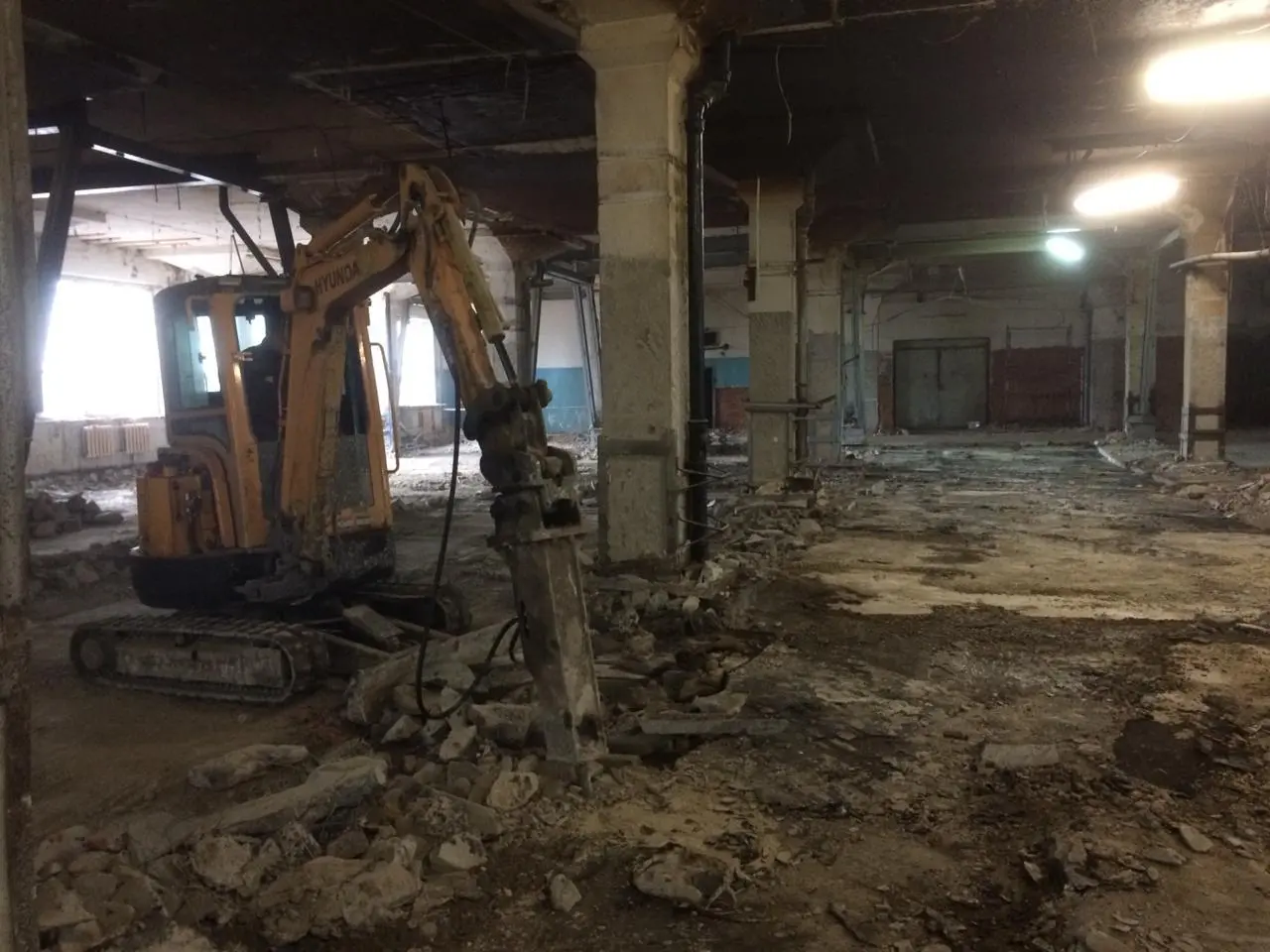

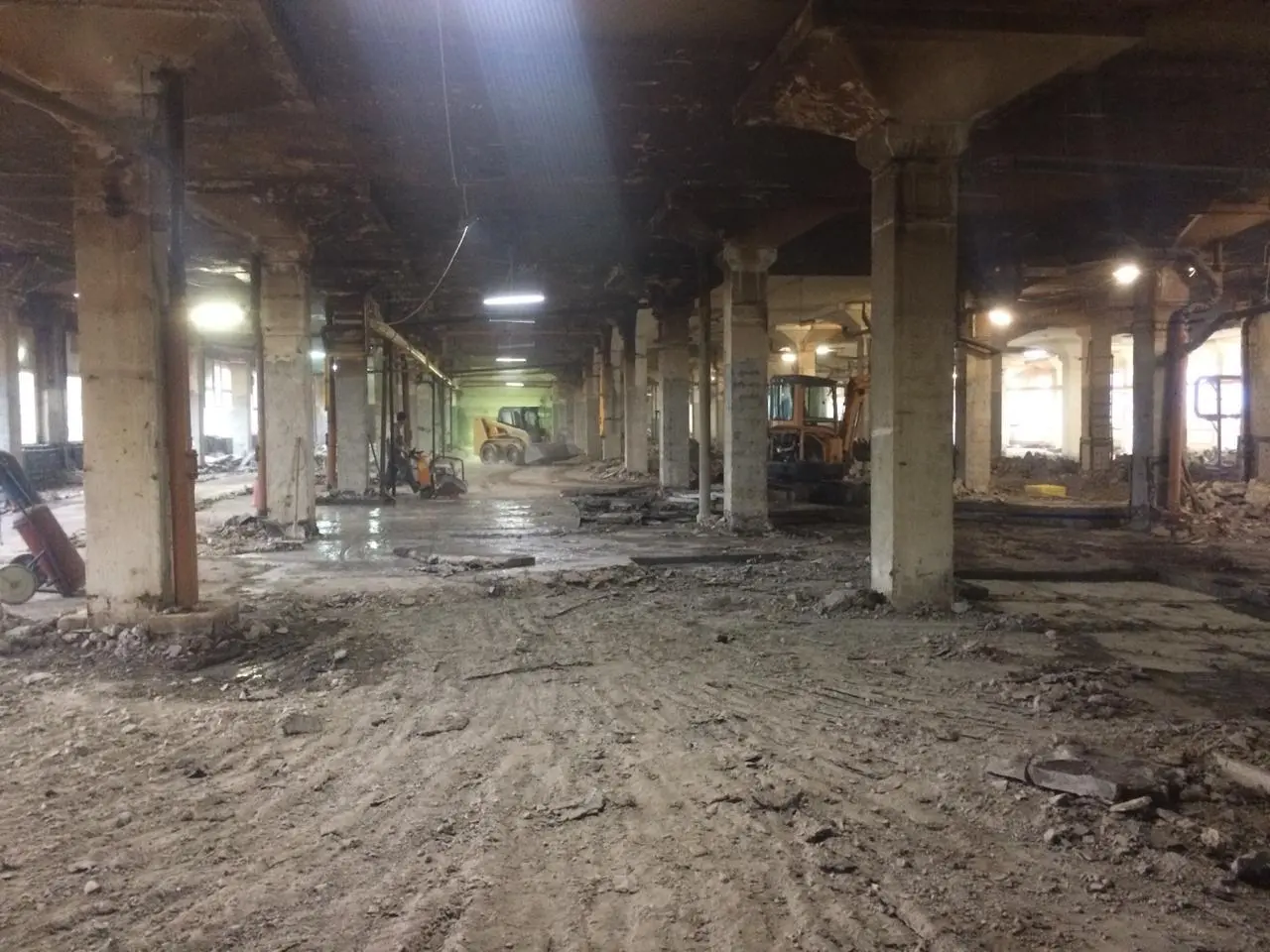

4) Удаление стяжки пола. Работы выполнять экскаватором с гидромолотом и отбойными молотками. Остатки бетона и арматуры собираются погрузчиком и вывозятся к точке сброса.
5) Помещение очищается от мусора и освобождается от спецтехники.

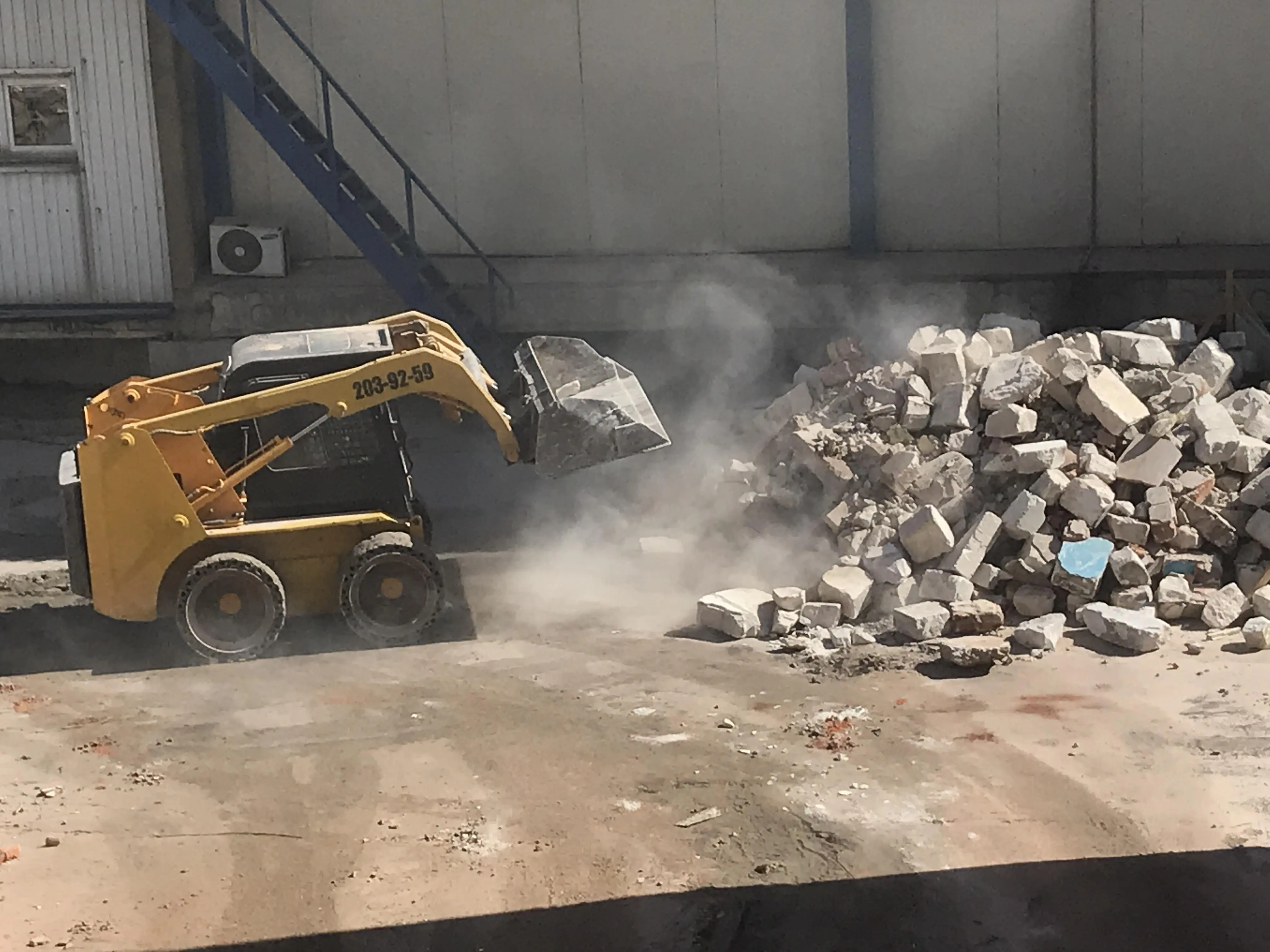

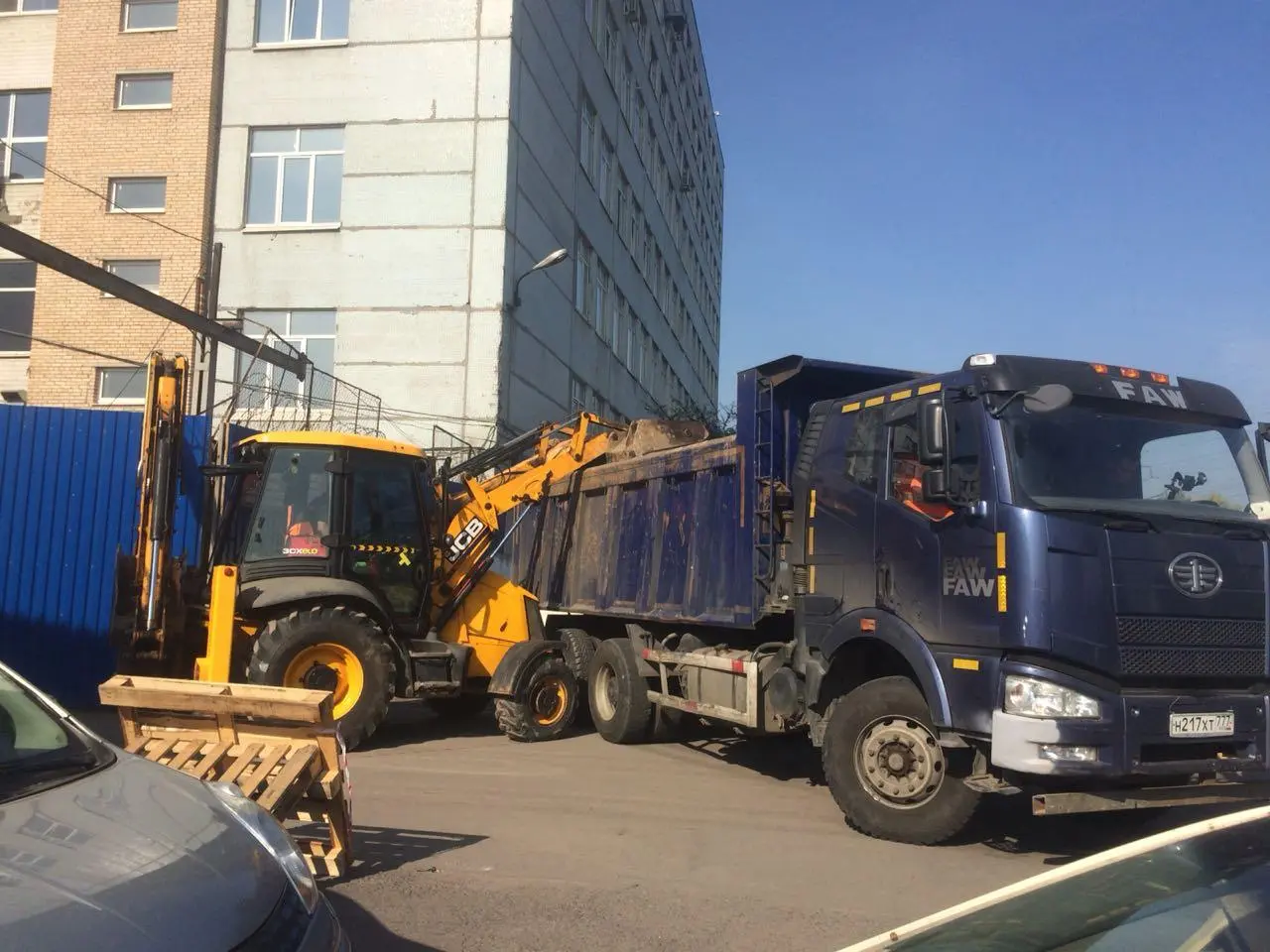

6) После сортировки мусор вывозится самосвалами.
